KONTEXT:Wochenzeitung
KONTEXT:Wochenzeitung

S 21: Kosten versenken

S 21: Kosten versenken
|

Datum:

Trotz Baggern und Bohren: Nach einem neuen Gutachten lohnt der Ausstieg aus Stuttgart 21 noch. Bis zu 7,9 Milliarden Euro könnte die Bahn sparen, würde sie das Tiefbahnhofprojekt jetzt begraben. Die Bauherrin widerspricht – mit einer Mitteilung, die ein Fall für den Psychologen ist.

Jeder kennt die Zwickmühle. Etwa im Kino, wo sich nach wenigen Szenen zeigt, dass der Film grottenschlecht ist. Soll man rausgehen, um die kostbare Zeit besser zu nutzen? Viele bleiben sitzen – und treffen damit die falsche Entscheidung. Denn das Eintrittsgeld ist immer weg, egal ob der Film gut oder schlecht ist. "Sunk Costs", versunkene Kosten, sagen Betriebswirtschaftler dazu.

Nicht nur im Kino, auch auf den Großbaustellen der Republik stellt sich die Frage, ob Aussitzen oder Aussteigen sinnvoller ist? Spätestens dann, wenn nach dem Baustart die Kosten explodieren. Und der Verdacht besteht, dass ein Projekt nicht den versprochenen Nutzen bringt. "In diesen Fällen taucht die Sunk-Cost-Problematik auf, welche eine spezielle Vorgehensweise erfordert", beschreibt der Wormser Wirtschaftsprofessor Peter Hoberg auf der Internetseite controllingportal.de derartige Entscheidungsprozesse. So könnten etwa bereits angefallene Planungs- und Baukosten nicht mehr zurückgedreht werden, wenn ein Projekt eingestellt würde. "Sie dürfen somit für Entscheidungen nicht mehr berücksichtigt werden", betont Hoberg. Nur zukünftig beeinflussbare Nutzen und Kosten sind relevant, so die wichtigste Entscheidungsregel nach dem Projektstart. In die Gesamtabrechnung oder Schadensermittlung fließen Sunk Costs dagegen wieder ein.

Die Bahn sitzt im falschen Film

Nimmt man diese Prämissen, dann sitzt auch die Deutsche Bahn mit Stuttgart 21 im falschen Film. Bekanntlich erschütterten bereits heftige Kostenexplosionen das Projekt, das den bestehenden Kopfbahnhof in eine unterirdische Durchgangsstation verwandeln soll. Einst auf 2,3 Milliarden Euro taxiert, buddelt der Staatskonzern seit der spektakulären Kostenkorrektur im März 2013 (plus zwei Milliarden Euro) in einem Finanzierungskorsett von 6,5 Milliarden. Ohne genau zu wissen, wer die Mehrkosten stemmt. Aber nach eigenen Angaben mit der Gewissheit, bei Stuttgart 21 nie "den Maßstab der Wirtschaftlichkeit zu erreichen". Allerdings hatte Bahnchef Rüdiger Grube als "Sollbruchstelle" für Stuttgart 21 auch schon 4,53 Milliarden Euro genannt. Das war am 8. November 2009, kurz nach der feierlichen Unterzeichnung der Finanzierungsvereinbarung mit den Projektpartnern Land, Stadt und Region Stuttgart.

Mittlerweile gibt es Indizien, dass es noch schlimmer kommen könnte. Im vergangenen Dezember errechnete das Münchner Planungsbüro Vieregg & Rössler im Auftrag der Projektgegner, dass die Gesamtkosten von Stuttgart 21 auf 9,8 Milliarden Euro steigen werden. Damit wäre der Tiefbahnhof hochdefizitär. Und jeder ehrbare Kaufmann würde sofort die Reißleine ziehen.

Zudem wuchsen seit Baustart im Februar 2010 die Zweifel, ob der neue Hauptbahnhof den Nutzen bringt, dem ihm seine Protagonisten attestierten. Bis heute muss sich die Bahn mit vielen, früh von den Kritikern vorhergesagten Problemen herumschlagen. Etwa beim Brandschutz oder Planungschaos am Stuttgarter Flughafen. Manche Mankos werden für immer einbetoniert, etwa die auf acht Bahnsteiggleise beschränkte Kapazität des U-Bahnhofs. Oder das extreme Gleisgefälle, das das Wegrollen von Zügen wahrscheinlicher macht.

Vorstand und Aufsichtsrat des Staatskonzerns entschieden Anfang 2013 dennoch, weiterzubauen. Weil dies angeblich um einen Kapitalwert von 77 Millionen Euro günstiger sei als der Abbruch. Seither spitzte kein Entscheidungsträger mehr den Stift, um zu ermitteln, ob sich der Weiterbau noch rechnet. Den Job übernahm jüngst erneut der Münchner Verkehrsplaner Martin Vieregg, im Auftrag des Aktionsbündnis gegen Stuttgart 21.

Das Ergebnis ist eindeutig. "Der Weiterbau kostet 7,9 Milliarden Euro mehr als der Ausstieg", präsentierte Vieregg am vergangenen Freitag in Stuttgart die Zahlen zum Ausstiegsszenario. Selbst die aufwendige Ertüchtigung des Kopfbahnhofs mit direkter Anbindung an die Neubaustrecke nach Ulm rechne sich noch für den Konzern, betonte der Gutachter. Die Bahn würde 5,9 Milliarden Euro sparen, beerdigte sie Stuttgart 21 zum Stand heute.

Als versenkte Kosten sind bisher 1,5 Milliarden Euro aufgelaufen

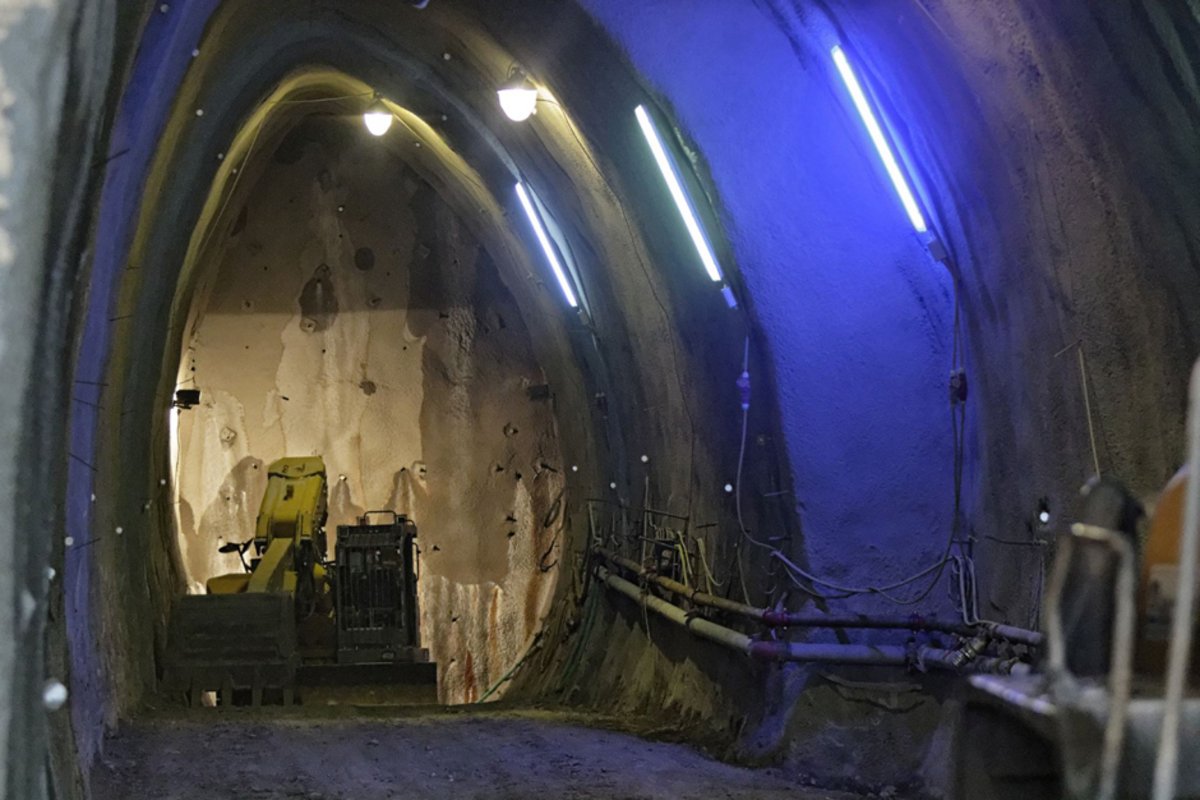

Der Schaden wäre laut Vieregg vergleichsweise gering, auch wenn im Stuttgarter Talkessel bereits fleißig gebaggert und gebohrt wird. Als unmittelbare Ausstiegskosten abschreiben müsste der Konzern 1,5 Milliarden Euro. Es sind die berühmten Sunk Costs: Geld, das etwa für Vorarbeiten am Tiefbahnhof und Tunnelvortriebe (730 Millionen Euro), für Planungskosten (309 Millionen) oder Baustelleneinrichtungen (153 Millionen) schon ausgegeben ist.

Wenig überraschend war, dass die Bahn das Szenario umgehend zurückwies, freilich ohne Viereggs Studie im Detail zu kennen. Noch bevor das Bündnis <link http: www.kopfbahnhof-21.de wp-content uploads external-link-new-window>sie im Internet publiziert hatte, sprach die bahneigene Projektgesellschaft Stuttgart–Ulm (PSU) von "nicht haltbaren Spekulationen". Doch <link http: www.bahnprojekt-stuttgart-ulm.de no_cache aktuell newsdetail news bahn-weist-ausstiegsszenarien-der-projektgegner-zurueck newsparameter detail datum external-link-new-window>das Statement ist schwammig und enthält falsche Zahlen. "Ein Ausstieg aus dem Projekt wäre nicht im Sinne Baden-Württembergs. Außerdem sprechen knapp 40 Kilometer Tunnelvortrieb eine völlig andere Sprache als die Ausstiegsszenarien der Projektgegner", wurde PSU-Geschäftsführer Peter Sturm zitiert. Tatsächlich sind unter der Landeshauptstadt bislang elf Kilometer Bahntunnel vorgetrieben, <link http: www.bahnprojekt-stuttgart-ulm.de auf-der-baustelle vortrieb-und-aushub-fuer-tunnelbau external-link-new-window>wie die PSU selbst im Internet angibt. Auf der Neubaustrecke nach Ulm sind es 24 Kilometer.

Als unredlich zu werten ist auch der Versuch der PSU, den Weiterbau mit den (irrelevanten!) Sunk Costs zu rechtfertigen. "Ausgegeben wurden im Projekt Stuttgart 21 bis zum Jahresende 2015 rund 1,5 Milliarden Euro und damit knapp ein Viertel der im Finanzierungsrahmen bewilligten Mittel", heißt es wörtlich. Andererseits bestätigt die Bahn damit die Projektkritiker, deren Zahlen einige Zeilen zuvor noch als unhaltbare Spekulationen abgetan werden. Die gleiche Summe hatte auch deren Gutachter Vieregg als unmittelbare Ausstiegskosten beziffert.

Zur Erinnerung: SPD-Schmiedel sprach von drei Milliarden

"Die Deutsche Bahn gibt nicht nur die Kosten des Projekts wissentlich viel zu niedrig an, sie hat auch von Anfang an die Kosten eines Ausstiegs maßlos überhöht und so Politik und Öffentlichkeit in die Irre und zu falschen Entscheidungen geführt", erinnert das Aktionsbündnis an frühere Gelegenheiten, bei denen die Sunk Costs fälschlicherweise herhalten mussten. Etwa bei der Volksabstimmung im November 2011. Damals überboten sich die Befürworter gegenseitig bei den Ausstiegskosten. Mit "Pi mal Daumen" drei Milliarden Euro schoss der SPD-Fraktionschef und S-21-Verfechter Claus Schmiedel den Vogel ab. Die Projektgegner rechneten damals mit 300 Millionen Euro.

Auch Bahnchef Grube argumentierte wiederholt mit den "versunkenen" Kosten, obwohl es der Manager besser wissen müsste. Zuletzt bezifferte er die Ausstiegskosten im März 2013 gegenüber dem Aufsichtsrat auf rund zwei Milliarden Euro – und damit nach heutigem Stand um mindestens 500 Millionen Euro oder ein Drittel zu hoch.

Längst sind die Sunk Costs ein Fall für den Psychologen. Für den irrationalen Bedeutungszuwachs hat die Wirtschaftspsychologie den Begriff "Sunk-Cost-Fallacy" geprägt, deutsch: "Ausstiegskosten-Trugschluss". Das irrationale Verhalten wurde im Jahr 1979 erstmals ausführlich<link https: www.princeton.edu docs publications prospect_theory.pdf external-link-new-window> in der Prospect-Theorie, auch Neue Erwartungstheorie, von Daniel Kahneman und Amos Tversky beschrieben. Nach Kahneman, der 2002 den Wirtschaftsnobelpreis erhielt, verletzt der Trugschluss die Annahmen der neoklassischen ökonomischen Entscheidungstheorie, wonach versunkene Kosten, da sie unwiederbringbar sind, bei einer gegenwärtigen oder zukünftigen Entscheidung keine Rolle spielen dürfen. Als Ursache für das irrationale Verhalten ermittelten die Wissenschaftler einerseits die sogenannte Verlustaversion und andererseits das Bedürfnis des Betroffenen, nicht verschwenderisch zu erscheinen.

Gutes Geld wird schlechtem hinterhergeworfen

1985 beschrieben die Amerikaner Hal R. Arkes und Catherine Blumer von der Ohio University in "<link http: www.communicationcache.com uploads the_psychology_of_sunk_cost.pdf external-link-new-window>The Psychology of Sunk Cost" detailliert die Tendenz, ein Vorhaben fortzusetzen, wenn bereits eine Investition in Form von Geld, Anstrengung oder Zeit getätigt wurde. Auch Arkes und Blumer betonen, dass die bereits getätigten Investitionen dazu führen, dass "gutes Geld schlechtem hinterhergeworfen wird". Versuche zeigten, dass am Trugschluss umso stärker festgehalten wird, wenn eine Person selbst für die vergangenen Kosten verantwortlich oder persönlich in die Entscheidungsprozesse und ihre Folgen involviert ist.

Der Ausstiegs-Trugschluss ist nicht nur ein psychologisches Phänomen. Er kann auch strafrechtliche Konsequenzen haben. Das Aktienrecht untersagt Aufsichtsräten unwirtschaftliche Entscheidungen. "Eine vorsätzliche Straftat begeht, wer einen wirtschaftlichen Nachteil für sein Unternehmen in Kauf nimmt, obwohl er ihn für möglich hält", erläutert Bündnissprecher Eisenhart von Loeper. Für den Rechtsanwalt ist der Weiterbau von Stuttgart spätestens seit der Aufsichtsratsentscheidung im März 2013 ein Fall für den Staatsanwalt. Bislang lehnte die zuständige Berliner Behörde Strafermittlungen ab, weil den Räten "nicht bewusst gewesen sei, dass ein Ausstieg aus dem Projekt Stuttgart 21 mit geringeren Kosten verbunden sein würde als dessen Fortführung".

Genau daran hegt offenbar der Bundesrechnungshof (BRH) Zweifel. "Der Bundesrechnungshof untersucht [...] seit dem Jahr 2013 insbesondere, wie sich der Bund als Eigentümer der DB AG (aktuell vertreten durch das Bundesministerium für Verkehr und digitale Infrastruktur – BMVI) verhalten hat und wie die Bundesvertreter im Aufsichtsrat der DB AG den Vorstand in Bezug auf das Großprojekt Stuttgart 21 überwacht haben", heißt es in einem aktuellen Behördenschreiben, das Kontext vorliegt.

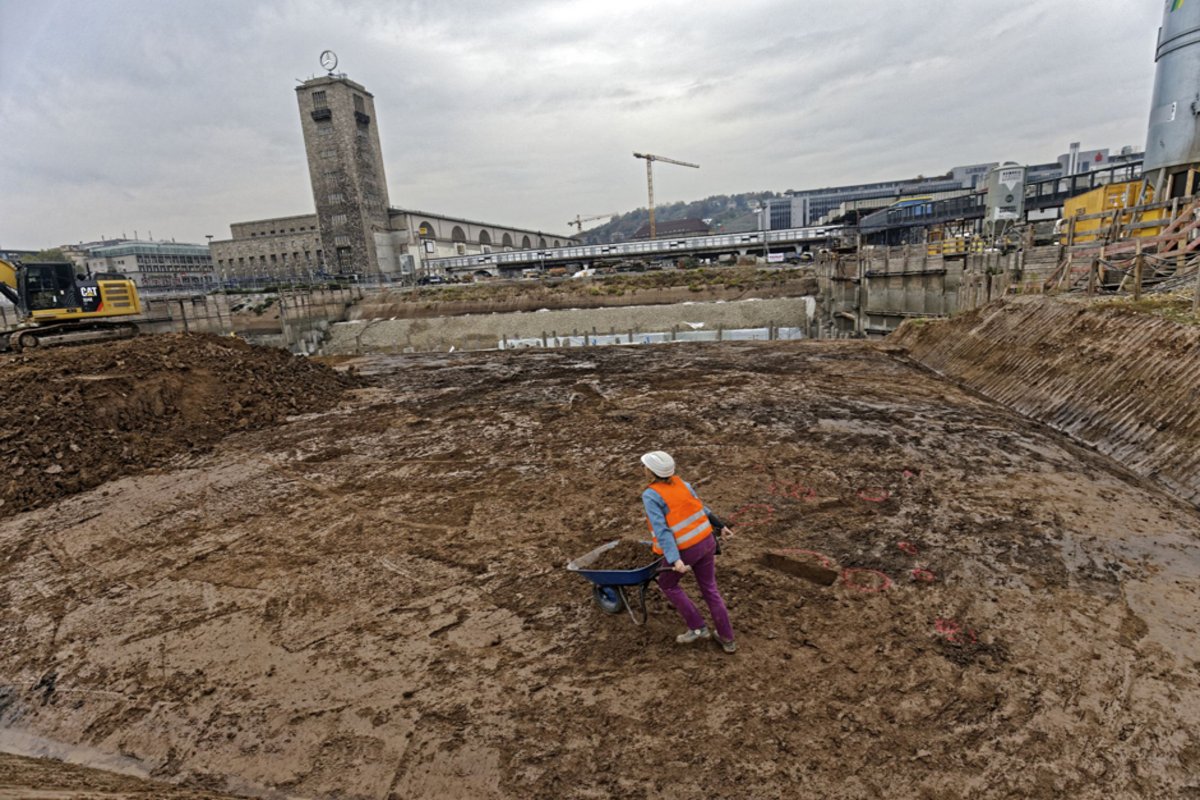

In die Baugrube passt ein Busterminal

Das sorgte in den zuständigen Bundesministerien für Wirbel. Ein halbes Jahr brauchte es, bis sie zu einem vorläufigen BRH-Bericht am 28. Dezember 2015 Stellung nahmen. Beigefügt war eine umfassende Stellungnahme der Bahn. Beide Dokumente wertet der Rechnungshof derzeit für eine abschließende Prüfmitteilung aus, auf deren Grundlage auch der Bundestag informiert werden soll.

Derweil bemühen sich die Projektgegner, juristische Schlupflöcher im Fall Stuttgart 21 zu schließen. "Das Aktionsbündnis wird den Bahn-Aufsichtsräten das Vieregg-Gutachten zustellen, verbunden mit der Aufforderung, das Ausstiegsszenario auf die Tagesordnung der Sitzung am 15. März zu setzen", sagt Bündnissprecher von Loeper. Falls die Aufsichtsräte Zweifel an den Zahlen hegten, müssten sie zumindest selbst ein unabhängiges Gutachten in Auftrag geben, erwartet der Jurist. Falls nicht, werde eine Strafverfolgung umso wahrscheinlicher, glaubt von Loeper.

Sollten die Aufsichtsräte bei Stuttgart 21 den Vorhang fallen lassen, wäre ein vorderer Platz in der Hitliste der bedeutendsten Investitionsruinen der Lohn. Bislang gilt der Schnelle Brüter in Kalkar mit Kosten von 3,5 Milliarden Euro als eines der größten Bauprojekte, die in den Sand gesetzt wurden. Wie beim Atommeiler in Kalkar, der nach zwei Jahrzehnten Planen und Bauen endgültig im Jahr 1991 gestoppt wurde und zum Vergnügungspark wurde, gibt es auch für den Stuttgarter Tiefbahnhof bereits Konversionsideen. "In die bereits ausgehobene Baugrube passen die Schillerstraße, ein unterirdischer Busterminal sowie ein großes Autoparkdeck", so eine Vision der Projektgegner.
