Trotz der Ausgabenklemme in diesem Jahr: Seit dem offiziellen Baustart von Stuttgart am 10. Februar 2010 hat die Bahn für die neue unterirdische Haltestation bislang insgesamt 487 Millionen Euro ausgegeben. "Per Quartal 2/13 waren 8 Prozent des GWU verausgabt", heißt es dazu in der Vorlage für das Aufseher-Gremium. Der Begriff "GWU" steht für den Gesamtwerteumfang, der bei Stuttgart 21 aktuell 5,987 Milliarden Euro umfasst. Hinzu kommen noch 539 Millionen Euro "Puffer", der den vom Bahn-Aufsichtsrat genehmigten Finanzierungsrahmen des Projekts auf 6,526 Milliarden Euro aufbläht. Das muss jedoch nicht das Ende der Fahnenstange bleiben: Für eine verbesserte Anbindung des Stuttgarter Flughafens wird mit weiteren Kosten von 270 Millionen Euro gerechnet.

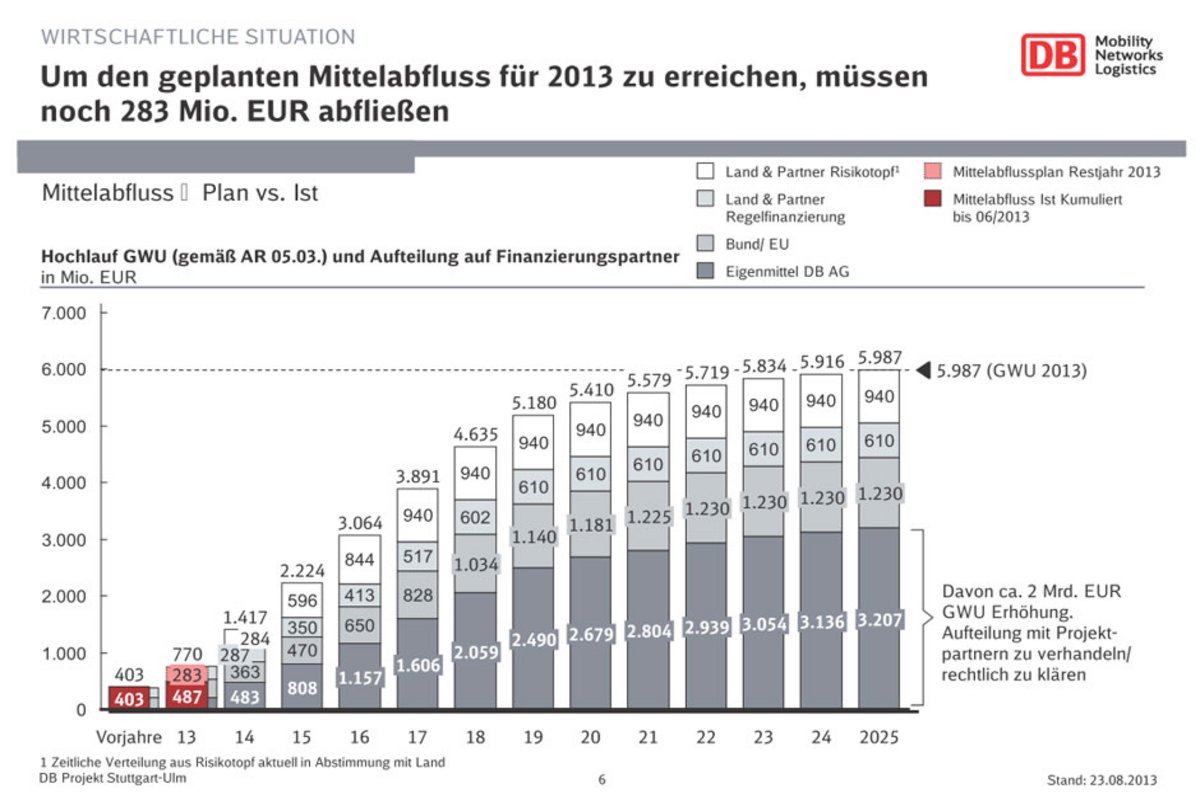

Sollte die S-21-Kasse am Ende des Jahres doch noch wie geplant geleert sein, hätte die Bahn für den neuen Tiefbahnhof bislang 770 Millionen Euro verausgabt, was knapp 13 Prozent des GWU entspricht. Ab 2014 sollen nach Plänen der Bahn in der heißen Bauphase jährlich rund 800 Millionen Euro für Stuttgart 21 ausgegeben werden. Im nächsten Jahrzehnt werden sich die Mittelabflüsse dann kontinuierlich auf eine zweistellige Millionensumme verkleinern. Letzte Ausgaben von 71 Millionen Euro sollen im Jahr 2025 anfallen. Im kommenden Jahr muss die Bahn selbst 483 Millionen Euro für Stuttgart 21 stemmen. Bislang hatte Bahn und Projektbefürworter immer betont, dass andere Bahnprojekte nicht unter dem teuren Tiefbahnhof leiden. Doch offensichtlich fehlt dem Konzern Bares. Zufall oder nicht, dass Bahnchef Rüdiger Grube vor wenigen Tagen erst eine Milliarde mehr von der Bundesregierung zur Sanierung der maroden Bestandsinfrastruktur forderte?
Die gute Nachricht: wirtschaftliche Situation stabil
Trotz aller Widrigkeiten konnte der Bahnvorstand den Aufsehern auch eine gute Nachricht überbringen. "Die wirtschaftliche Situation des Projekts ist stabil", ist die Berichterstattung an den Aufsichtsrat mehrfach groß überschrieben. Alles andere wäre dem Gremium auch nicht vermittelbar gewesen.

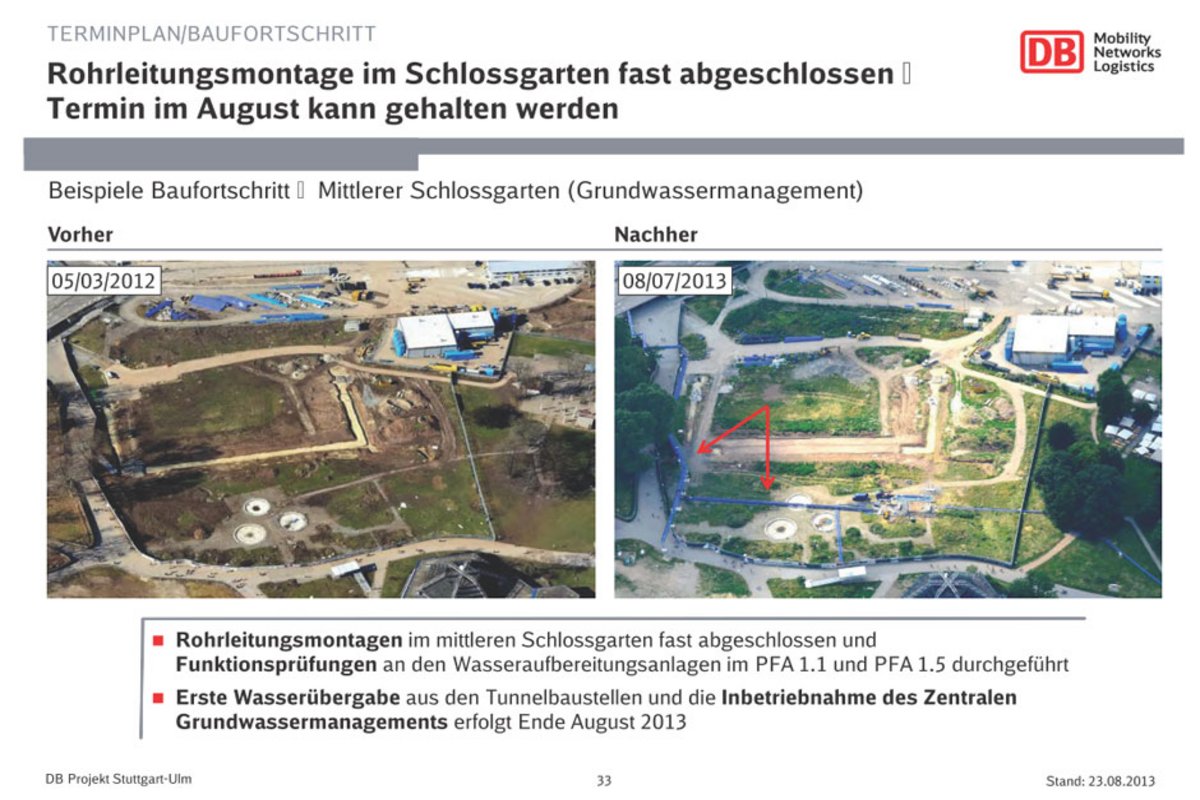

Im vergangenen Frühjahr noch hatten das Bahnhofsprojekt nach neuerlichen Kostenexplosionen kurz vor dem Aus gestanden. Offenbar nur auf Druck der Bundesregierung billigte der Bahn-Aufsichtsrat Anfang März den Weiterbau von Stuttgart 21, obwohl das Mammutprojekt am Ende mittlerweile bis zu 6,8 Milliarden Euro kosten und damit für die Bahn selbst zum Milliardengrab werden könnte. Bei der Unterzeichnung der Finanzierungsverträge im März 2009 sollte die Tieferlegung des Stuttgarter Hauptbahnhofs nur knapp drei Milliarden Euro kosten. Mehr als drei Jahre nach dem offiziellen Baustart im Februar 2010, gefeiert mit einer symbolischen Prellbockanhebung im bestehenden Kopfbahnhof, wird inzwischen an verschiedenen Stellen im Stuttgarter Stadtgebiet am Projekt gearbeitet. Besuchern und Bewohnern der Landeshauptstadt zeigt sich der Baufortschritt bislang allerdings vor allem an Abrissarbeiten, Rohrverlegungen sowie mehr oder weniger störenden Verkehrsumleitungen. Zuletzt feierte Ende Oktober das Kommunikationsbüro Stuttgart 21 die Verlegung des Querbahnsteigs im Kopfbahnhof, nötig für den Aushub des Tiefbahnhofstrogs, als "Meilenstein" beim Baufortschritt von Stuttgart 21.
